- 프로젝트의 프로세스를 이루는 소작업을 파악하고 예측된 노력을 각 소작업에 분배하며, 소작업의 순서와 일정을 정하는 것
- 개발 기간의 지연을 방지
- 프로젝트가 계획대로 진행되도록 일정을 계획
- 계획된 일정은 프로젝트의 진행을 관리하는 데 기초 가료가 됨
- 계획된 일정과 프로젝트의 진행도를 비교하여 차질이 있을 경우 여러 조치를 통해 조정
PERT (Program Evaluation and Review Trchnique, 프로그램 평가 및 검토 기술)
- 프로젝트에 필요한 전체 작업의 상호 관계를 표시하는 네트워크로 각 작업별로 낙관적인 경우, 가능성이 있는 경우, 비관적인 경우로 나누어 각 단계별 종료 시기를 결정하는 방법
- 과거에 경험이 없어서 소요 기간 예측이 어려운 소프트웨어에서 사용

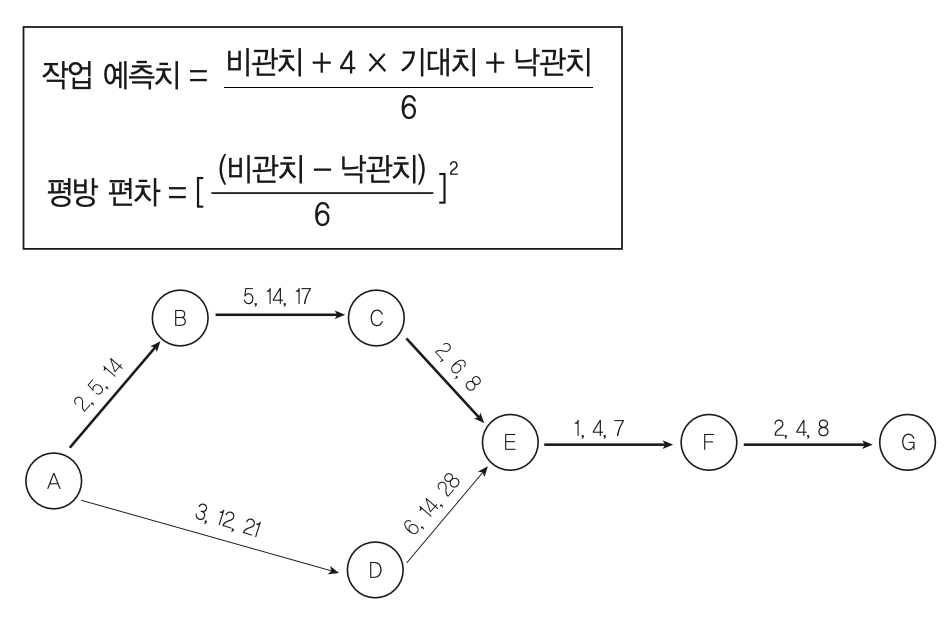

- 노드와 간선으로 구성되며 원 노드에는 작업, 간선(화살표)에는 낙관치, 기대치, 비관치를 표시
- 결정 경로, 작업에 대한 결계 시간, 작업 간의 상호 관련성 등을 알 수 있음

CPM (Critical Path Method, 임계 경로 기법)
- 프로젝트 완성에 필요한 작업을 나열하고 작업에 필요한 소요기간을 예측하는 기법

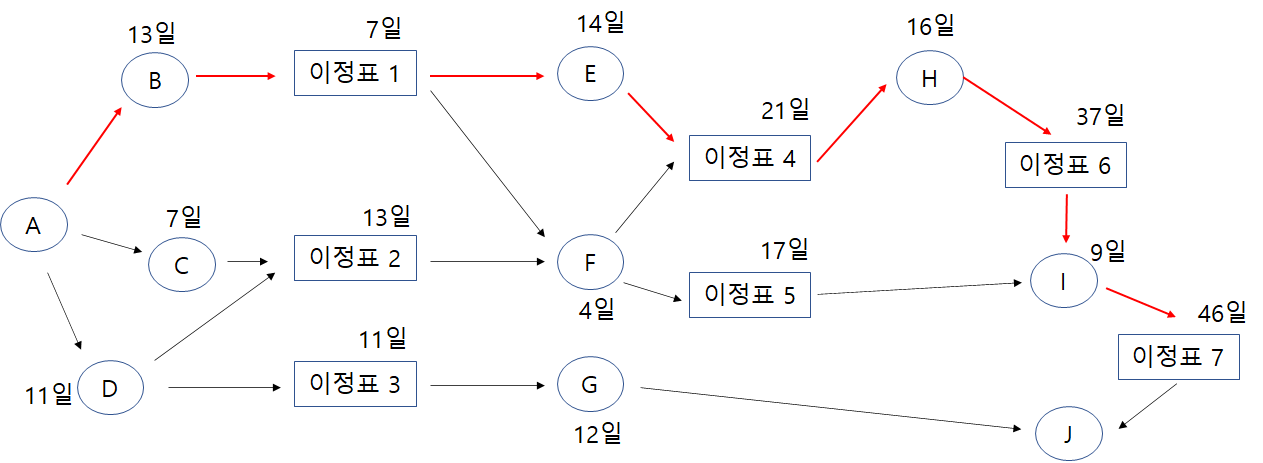

- 노드와 간선으로 구성된 네트워크로 노드는 작엄, 간선은 작업 사이의 전후 의존 관계를 나타냄
- 원형 노드 : 각 작업을 의미하며 각 작업 이름과 소요 기간을 표시
- 박스 노드 : 이정표를 의미하며 박스 노드 위에는 예상 완료 시간을 표시
- 간선을 나타내는 화살표의 흐름에 따라 각 작업이 진행되며, 전 작업이 완료된 후 다음 작업을 진행
- 각 작업의 순서와 의존 관계, 어느 작업이 동시에 수행될 수 있는지를 한눈에 볼 수 있음
- 경영층의 과학적인 의사 결정을 지원
- 효과적인 프로젝트의 통제를 가능하게 해줌
- 병행 작업이 가능하도록 계획할 수 있으며, 자원 할당도 가능
- 임계 경로는 최장 경로를 의미

간트 차트 (Cantt Chart) = 시간선 (Time-Line) 차트
- 프로젝트의 작업들이 언제 시작하고 언제 종료되는지에 대한 작업 일정을 막대 도표를 이요해 표시하는 프로젝트 일정표
- 중간 목표 미달성 시 이유와 기간을 예측 가능
- 사용자와의 문제점이나 예산의 초과 지출 등도 관리
- 자원 배치와 인원 계획에 유용하게 사용됨
- CPM 네트워크의 데이터를 바탕으로 간트 차트를 제작
- 작업 경로는 표시 불가
- 계획의 변화에 대한 적응성 약함
- 계획 수립 또는 수정 때 주관적 수치에 기울어지기 쉬움
- 이정표, 작업 일정, 작업 기간, 산출물로 구성
- 수평 막대의 길이는 각 작업(Task)의 기간을 나타냄
- WBS
📖 Reference
2023 시나공 정보처리기사 필기 : 네이버 도서
네이버 도서 상세정보를 제공합니다.
search.shopping.naver.com
728x90
반응형
